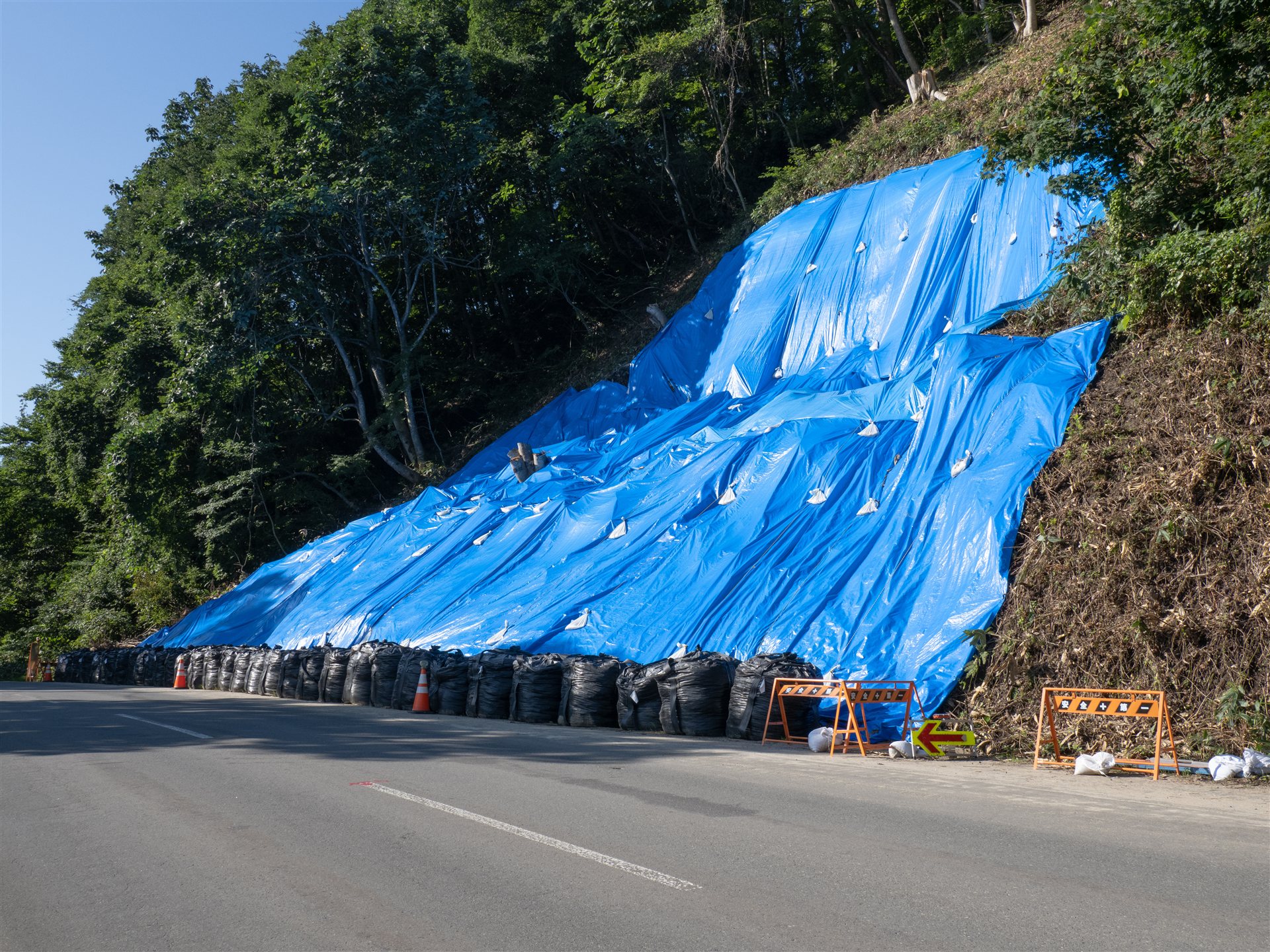

豪雨の後の土砂崩れの法面に青いシートをかけた道路脇

台風や梅雨の大雨は、毎年のように建設現場に影響します。建設現場を持つ経営者にとって、工事中断の判断は収益だけでなく、作業員の生命と法的責任に直結します。「どの段階で現場を止めるべきか」「中断後の手続きは何か」——これを曖昧なまま放置すると、元請との契約トラブルや労働安全衛生法違反による行政処分のリスクが高まります。本記事では、法令根拠に基づいた工事中断の「判断基準」に特化して、経営者が取るべき実務手順をチェックリスト形式で解説します。

目次

台風・大雨で工事を中断すべき基準とは——2026年の法令根拠

工事中断の判断基準として最も重要なのは、労働安全衛生規則の「悪天候時の作業の中止」です。高さ2m以上の箇所の作業は、強風・大雨・大雪などの悪天候で危険が予想されるときは作業をさせてはならず(第522条)、足場の組立て・解体などの作業も同じく中止します(第564条)。具体的には以下の気象条件が目安となります。

  • 強風:10分間の平均風速が毎秒10m以上(厚生労働省の通達の目安・群馬労働局の案内)
  • 大雨:1回の降雨量が50mm以上(通達の目安)
  • 大雪:1回の降雪量が25cm以上(通達の目安)

気象警報が出ているかどうかは、法令の中止の条件そのものではありません。ただ、暴風警報や大雨警報が出た時点で高所作業・クレーン作業を止めて作業員を退避させる、と社内ルールで決めておくと、現場の判断が早くなります。雷は法令や通達の目安には無いものの、「雷鳴が聞こえたら高所作業・クレーン作業を止める」という実務の目安も社内ルールに入れておくと安全です。クレーンは、強風で危険が予想されるときは作業を中止し(クレーン等安全規則 第31条の2・強風の目安は10分間の平均風速が毎秒10m以上=通達)、瞬間風速が毎秒30mを超える風が吹いた後は作業の前に各部を点検します(同 第37条)。

雨水がたまった青い防水シート
雨水がたまった青い防水シート(イメージ)

工事中断前に行う現場養生の実務手順——台風接近72時間前から動く

台風接近が予報される72時間前から段階的に養生を進めることが、被害を最小化するポイントです。以下の手順を現場主任に徹底させてください。

  • 【72時間前】 養生シートの点検・固定補強。足場外部の養生シートは風速10m/s超えが予報された段階で撤去に切り替える判断を行う
  • 【48時間前】 足場の壁つなぎを、必要に応じて増やす。資材・廃材の屋内移動・固縛
  • 【24時間前】 開口部・窓の閉鎖・養生テープ。重機・クレーンの格納または固縛。電源の安全遮断
  • 【当日】 作業員全員の退場確認。入場禁止措置の掲示。連絡体制の確認

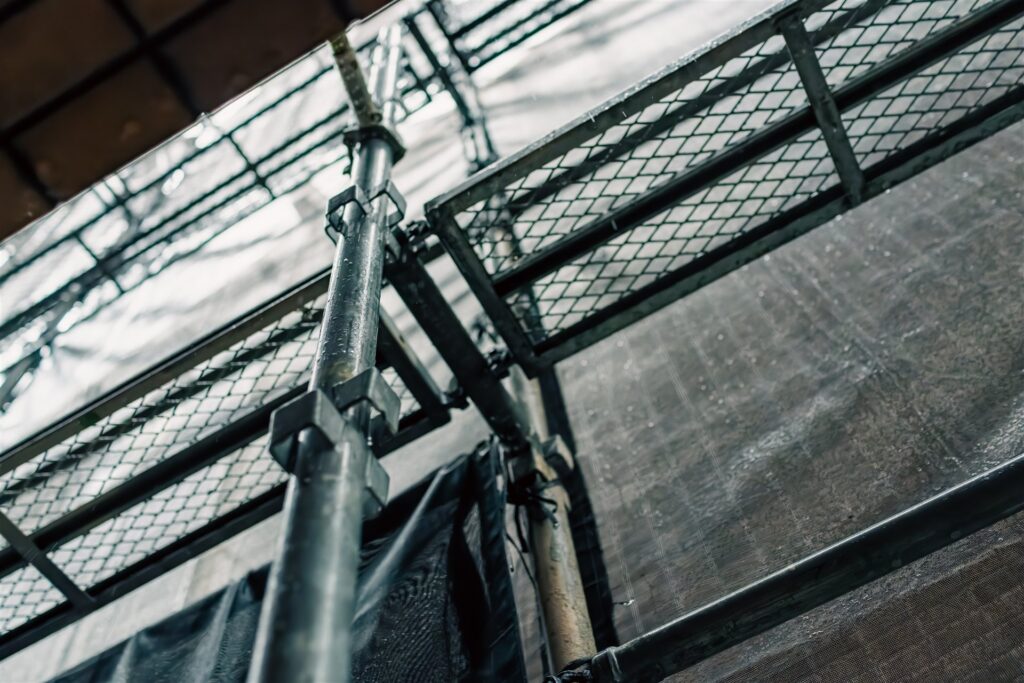

仮設足場と養生シート
仮設足場と養生シート(イメージ)

建設会社・工務店の方へ

ホームページの制作費は0円。かかるのは1万円だけです

1万円(税込・1回だけ)に、12か月のサーバーと .com ドメインの取得・初年度の費用を含みます。

制作費0円で申し込む ›

元請・下請への連絡と工期変更書面の作り方

台風・大雨による工事中断は、適切な書面手続きを取らないと、後で「遅延の責任は下請にある」と言われるリスクがあります。中断が決まった時点で、以下の書面を速やかに作成・送付してください。

  • 工事中断通知書:中断の理由(気象警報の発令・風速の数値等)、中断期間の予定、連絡先担当者を明記
  • 工期変更申請書:元請宛。契約書の「天災その他不可抗力による工期の変更」の定め(建設業法第19条第1項で契約書に書くことになっている事項)を根拠として提出
  • 状況写真・記録:現場の養生状況、警報発令のスクリーンショット、撤退時の状況写真を日時付きで保存

書面に根拠を残しておくことで、工期遅延の費用負担交渉が有利になります。「口頭で伝えた」だけでは証拠になりません。

バインダーに書き込むスーツの人の手元
バインダーに書き込むスーツの人の手元(イメージ)

工事再開時の安全確認チェックリスト——台風通過後の必須点検

台風通過後は、視覚的に問題がないように見えても、足場・基礎・資材に損傷が生じている場合があります。再入場前に以下の点検を必ず実施してください。

足場の点検は、会社の自主ルールではなく法令の義務です。労働安全衛生規則 第567条により、強風・大雨・大雪などの悪天候や、中震(震度4)以上の地震の後に足場で作業をするときは、作業を始める前に足場を点検し、異常があればすぐに直さなければなりません。この点検は、あらかじめ指名した人に行わせることも求められています(労働安全衛生規則 第567条第2項)。

点検したときは、点検の結果・直した内容・点検した人の氏名などを記録し、その足場を使う仕事が終わるまで保存します(同条第3項)。台風のたびに同じ用紙で記録しておけば、元請や労働基準監督署に説明を求められたときにも、そのまま見せられます。

  • 足場の壁つなぎ・布板のずれ・損傷確認(作業主任者による目視)
  • 養生シートの飛散・破損確認。隣地への飛散物がないか確認し、近隣への謝罪対応も検討
  • 仮設電力・照明設備の漏電チェック
  • 地盤の軟弱化・陥没確認(重機進入前に目視)
  • 開口部・養生テープの状況確認。雨水の浸入がないか
  • 点検結果・直した内容・点検した人の氏名を記録し、足場を使う仕事が終わるまで保存(労働安全衛生規則 第567条)

📋 台風・大雨後 工事再開前チェックリスト

現場管理者・経営者向け|工事再開前に全項目を確認してください

🏗️ 現場安全確認

📋 書類・連絡対応

※ このチェックリストは印刷してご利用いただけます。チェックは画面上でも行えます。

まとめ:台風・大雨対応で経営者が押さえる3点

  • 判断基準を明文化する:「風速10m/s以上・警報発令」を社内ルールとして文書化し、現場主任に権限委譲する
  • 書面を必ず残す:工事中断通知・工期変更申請・状況記録写真は、元請・行政調査両面の防衛になる
  • 再開前点検を徹底する:台風後の無確認再入場は事故の温床。安全点検記録簿に必ず記録する

次のアクション: 今すぐ社内の「悪天候時作業中止マニュアル」を見直し、気象基準・連絡フロー・書面テンプレートを整備してください。

※本記事は2026年8月時点の内容を再確認済みです。

➡ 建設業許可を持つ会社を都道府県で検索する

➡ 都道府県別の建設業情報・手続きガイド

➡ 建設業経営情報ブログ(記事一覧)

よくある質問

Q: 台風が来ると分かっていても工事を続けた場合、事故が起きたら経営者責任はどうなる?

気象警報発令中や強風(風速10m/s超)の状況下で作業を継続し事故が起きた場合、労働安全衛生法第20条・第21条と労働安全衛生規則第522条(悪天候で危険が予想されるときは高所の作業をさせない)に違反したとして、6ヶ月以下の拘禁刑または50万円以下の罰金(同法第119条)が事業者に科される可能性があります。また民事上の安全配慮義務違反として損害賠償責任も発生します。

Q: 台風による工期遅延で元請から違約金を請求された場合、支払い義務はある?

台風・大雨による工期の遅れは、契約書の不可抗力の定め(建設業法第19条第1項で契約書に書くことになっている事項)に当たれば、工期の延長を求められるのが一般的で、違約金の対象にならないことが多いです。まず契約書の定めを確かめてください。工事中断通知書・工期変更申請書を書面で出していないと交渉が不利になります。

工事を頼む先や協力会社を探すときは、全国のとび・土工工事業の許可業者を都道府県別に調べられるとび・土工工事業の許可業者一覧もお使いください。

出典:労働安全衛生規則(e-Gov 法令検索)(確認日 2026-09-28)
この記事は一般的な情報をまとめたものです。法令や制度は変わることがあるため、最新の内容は公表元で確認し、個別の判断は窓口の役所や専門家(行政書士・社会保険労務士・税理士など)に相談してください。
