新築外構工事で​予期しないトラブル発生時の対応策|​地中廃材発見から​撤去まで

企業検索はメインサイトから

建設業許可データベースのトップへ

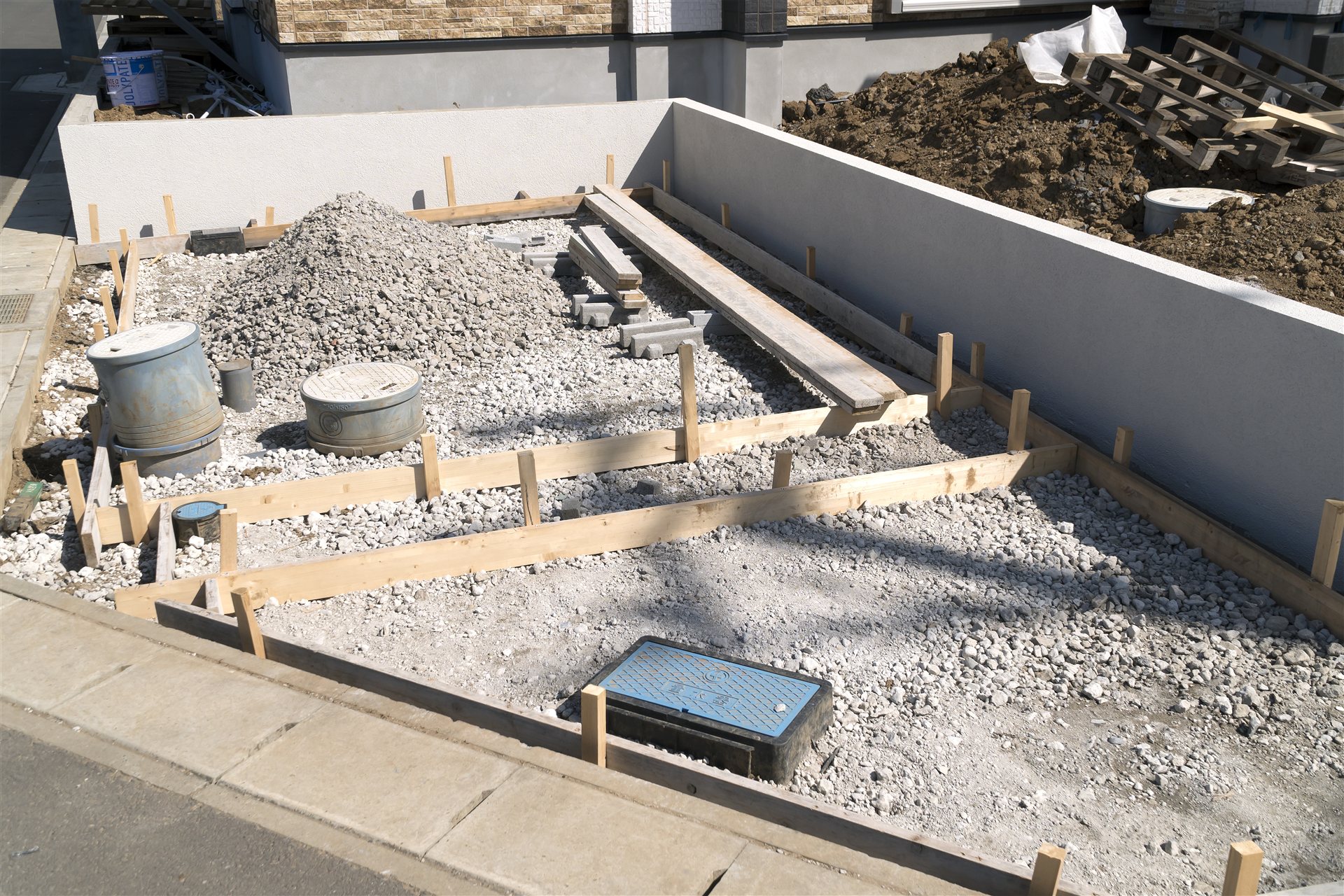

砂利と型枠の外構工事の現場

新築住宅の外構工事を開始したところ、地中から大量の廃材が見つかり工事がストップしてしまった――このような外構工事トラブル対応は、施工業者にとって想定外のコストと時間を必要とする深刻な問題です。特に山梨県で実際にあった例では、撤去費用が1000万円近くに膨らむ見通しと報じられました(YBS山梨放送 2026年4月)。本記事では、地中から既存廃材が発見された場合の具体的な対応手順、施主への説明責任の果たし方、追加費用の積算方法、そして同様のトラブルを未然に防ぐための事前調査のポイントまで、実務に直結する情報を詳しく解説します。外構工事に携わる建設会社・工務店の担当者の方は、ぜひ参考にしてください。

目次

地中廃材発見時の初動対応と施主への説明責任

発見直後に行うべき記録と工事中止の判断

外構工事中に地中から既存廃材が発見された場合、まず最優先で行うべきは工事の一時中止と現状の記録です。掘削作業を続けると廃材の範囲や種類が不明確になり、後の責任問題や費用負担の協議が困難になります。

発見時には以下の記録を必ず残してください。

  • 写真撮影:廃材の種類、埋設位置、深さ、広がりを複数角度から記録
  • 発見日時と作業内容:どの作業工程で発見したかを明記
  • 廃材の種類の特定:コンクリートガラ、木材、金属くず、その他産業廃棄物の分類
  • 埋設範囲の推定:試掘により概算の範囲を把握(ただし安全確保が前提)

これらの記録は、施主への説明資料としてだけでなく、追加費用の見積もり根拠、場合によっては前所有者や造成業者への責任追及の証拠としても重要です。

施主への説明時に伝えるべき3つのポイント

既存廃材対策が必要になった際の施主への説明では、感情的な対立を避け、事実ベースで冷静に状況を伝える必要があります。

1. 発見された廃材の状況と撤去が求められる場合

掘り出した廃棄物は、廃棄物処理法に沿って処理する必要があります。だれが処理し費用を負うかは状況や契約で変わるため、その点も含めて説明してください。

2. 当初契約に含まれていない理由

外構工事の見積もりは通常、地中埋設物がない前提で作成されます。地中の状況は外観からは判断できないため、契約時に含めることが困難であった点を丁寧に説明します。

3. 今後の対応選択肢と費用の概算

撤去範囲の調査費用、廃材の撤去・処分費用、それに伴う工期延長について、複数の選択肢(部分撤去・全面撤去など)を提示し、概算金額を示すことで、施主が判断できる材料を提供します。

追加費用の積算と工事費見直しの実務

更地でボーリングの機械を使って地盤を調べる作業員たち
更地でボーリングの機械を使って地盤を調べる作業員たち(イメージ)

地中廃材撤去に関する費用項目の内訳

外構工事トラブル対応において、追加費用の積算は透明性が最も重要です。施主の納得を得るためには、工事費積算の見直しを明確な項目ごとに提示する必要があります。

主な費用項目

  • 試掘調査費:廃材の範囲と深さを確定するための調査(重機・人件費)
  • 掘削・撤去費:廃材を取り除くための掘削作業費用
  • 産業廃棄物処分費:廃材の種類別の処分費用(マニフェスト発行含む)
  • 残土処分費:掘削した土の処分または適切な埋め戻し
  • 復旧費:撤去後の地盤改良・整地費用
  • 工期延長に伴う諸経費:現場管理費、仮設費用の追加分

山梨県の例では撤去費用が1000万円近くかかる見通しと報じられましたが(YBS山梨放送 2026年4月16日)、これは廃材の量が相当多く、深い位置まで埋まっていたためと推測されます。一般的な戸建て外構では数十万円から数百万円の範囲になるケースが多いものの、事前調査なしでは正確な予測は困難です。

責任の所在と費用負担の協議方法

費用負担については、以下の関係者との協議が必要になる場合があります。

土地の売主・前所有者

売買契約時に「地中埋設物なし」の特約があった場合や、瑕疵担保責任(現在は契約不適合責任)の期間内であれば、売主に撤去費用を請求できる可能性があります。

造成業者・宅地開発業者

新興住宅地で複数の区画に同様の廃材が埋まっている場合、造成時の不適切な処理が原因である可能性が高く、開発業者の責任を追及できる場合があります。

外構工事業者の立場

施工業者は地中の状況を事前に知り得なかったため、原則として責任はありません。ただし、契約書に「地中埋設物が発見された場合は協議により対応する」旨の条項があるかを確認し、それに基づいて対応します。

インボイス制度導入後は、追加工事の見積書・請求書においても適格請求書の要件を満たす必要があります。消費税の端数処理や登録番号の記載漏れがないよう注意してください。

建設会社・工務店の方へ

ホームページの制作費は0円。かかるのは1万円だけです

1万円(税込・1回だけ)に、12か月のサーバーと .com ドメインの取得・初年度の費用を含みます。

制作費0円で申し込む ›

トラブルを未然に防ぐ事前調査と契約書の整備

効果的な地盤調査と既存廃材の事前確認方法

外構工事トラブル対応として効果的な方法の一つは、着工前の十分な事前調査です。建物本体の地盤調査は行われても、外構エリアまで詳細調査されないケースが多く、これがトラブルの原因になります。

推奨される事前調査

  • 地歴調査:過去の土地利用履歴(建物解体歴、造成履歴)を法務局や自治体の資料で確認
  • スクリューウエイト貫入試験(旧スウェーデン式サウンディング試験)の範囲拡大:建物下だけでなく外構予定地も含めて実施
  • 試掘調査:重要な構造物(擁壁、門柱基礎)の設置箇所は事前に試掘
  • 近隣からの聞き取り:以前の建物や土地の状況を知る近隣住民への確認

特に、狭小地外構設計では限られた敷地を最大限活用するため、掘削深度が深くなる傾向があります。都市部の狭小地では過去に建物が建っていた可能性が高く、基礎や配管の残骸が埋まっているリスクも高まります。

契約書に盛り込むべきリスク分散条項

工事契約書には、地中埋設物に関する対応を明記することで、発見時のトラブルを最小化できます。

記載すべき条項例

第○条(地中埋設物の取り扱い)

  1. 工事施工中に予期しない地中埋設物が発見された場合、速やかに施主に報告し、工事を一時中断する。
  2. 埋設物の撤去が必要と判断された場合、施主と協議の上、撤去範囲と追加費用を決定する。
  3. 追加費用は実費精算とし、見積書提出後、施主の承認を得て作業を再開する。
  4. 埋設物の撤去に起因する工期延長については、双方協議の上、合理的な範囲で変更する。

また、見積書の備考欄にも「地中埋設物がないことを前提とした見積もりです」と明記することで、後のトラブル予防になります。

見積りの相手や協力会社を探すときは、全国の建設業許可業者を業種や地域から調べられる建設業許可データベースの企業検索もお使いください。

よくある質問

住宅街の更地で地面を掘る小型の油圧ショベル
住宅街の更地で地面を掘る小型の油圧ショベル(イメージ)

Q1. 外構工事中に地中から廃材が出た場合の費用負担は誰ですか

契約に定めがなければ、施主と協議して決めます。土地を買った場合は、売主に契約不適合責任を問える場合があります。契約書を確認し、発見時は写真記録を残すことが重要です。

Q2. 地中障害物発見時の工事中断期間中の対応はどうすべきですか

まず施主に速やかに報告し、現状を写真・動画で記録します。撤去費用の見積もりを作成し、工程への影響を説明します。他の工程を先行できないか検討し、近隣への説明も必要に応じて実施します。文書による施主の承認を得てから撤去作業に着手することが重要です。

Q3. 地中廃材の撤去費用を最小限に抑える方法を教えてください

複数の産廃業者から相見積もりを取得し、廃材の種類を正確に分別することでコスト削減できます。小規模なら自社で掘削し運搬費のみに抑える、再利用可能な土砂は場内で活用する、撤去範囲を必要最小限に留めるなどの工夫が有効です。早期発見で大規模化を防ぐことも重要です。

Q4. 外構工事前の地中障害物調査は義務付けられていますか

法的義務はありませんが、トラブル回避のため事前調査が推奨されます。過去の航空写真確認、既存図面の精査、試掘調査などが有効です。見積時に地中障害物特約条項を契約書に明記し、発見時の対応と費用負担を事前に取り決めておくことでトラブルを最小化できます。

Q5. 地中から産業廃棄物が出た場合の法的な処理義務は誰にありますか

廃棄物処理法では排出者責任が原則ですが、地中から掘り出した廃棄物をだれが処理するかは状況によって変わるため、自治体や専門家に確かめてください。処理するときは、無許可業者への委託は違反になります。マニフェスト管理を徹底し、許可業者に委託することが必須です。不法投棄と判断されないよう適切な記録保管が重要です。

まとめ

新築外構工事における地中廃材の発見は、施工業者・施主双方にとって予期せぬ負担となりますが、適切な初動対応と透明性のある費用説明によって、トラブルを最小限に抑えることができます。重要なポイントは以下の3点です。(1)発見時の記録を徹底し、工事を中止して現状を保全すること、(2)施主への説明では法的義務と費用内訳を明確にし、複数の選択肢を提示すること、(3)契約書に地中埋設物対応の条項を盛り込み、可能な範囲で事前調査を実施することです。外構工事トラブル対応の体制を整えることは、顧客満足度の向上と経営リスクの低減につながります。まずは自社の契約書様式を見直し、地中埋設物条項の追加から始めましょう。

工事を頼む先や協力会社を探すときは、全国の解体工事業の許可業者を都道府県別に調べられる解体工事業の許可業者一覧もお使いください。

出典:廃棄物処理法(e-Gov 法令検索)(確認日 2026-10-02)
この記事は一般的な情報をまとめたものです。法令や制度は変わることがあるため、最新の内容は公表元で確認し、個別の判断は窓口の役所や専門家(行政書士・社会保険労務士・税理士など)に相談してください。
